Entwicklungen im Ägerital

In Oberägeri stehen verschiedene Infrastruktur - und Bauprojekte an. Mit dem Triangel «Busdepot im Ländli Park – neuer Umsteigepunkt – Wohnungen & Pflegezentrum» bietet sich eine Chance für die Bevölkerung von Oberägeri.

Die ZVB besitzt im Dorfzentrum Oberägeri ein Landstück, auf dem sich unter anderem das veraltete Busdepot inklusive Personalräume sowie die Haltestelle Oberägeri, Station befindet. Das Busdepot ist veraltet, es hat zu wenig Platz und kann nicht weiterentwickelt werden.

Damit die ZVB auch in Zukunft ihren Auftrag erfüllen und das steigende Mobilitätsbedürfnis aufnehmen kann, braucht sie eine moderne und grössere Infrastruktur im Ägerital. Mit dem Bauprojekt «Ländli Park» der Stiftung Ländli, welches eine Integration des Busdepots vorsieht, wären die betrieblichen Anforderungen der ZVB gelöst.

Die Gemeinde plant einen neuen, barrierefreien Umsteigepunkt an der Poststrasse, für den die ZVB Land zur Verfügung stellt. Während der Bauzeit braucht es eine provisorische Haltestelle Oberägeri, Station.
Sofern der neue Umsteigepunkt realisiert wird, sind neue Entwicklungen auf dem ZVB-Areal möglich.

Die ZVB möchte das zentrale Grundstück im Sinne der Bevölkerung weiterentwickeln. Sie bietet der Gemeinde einen Arealteil für die Realisierung des Pflegezentrums an. Auf der übrigen Fläche möchte sie selbst Familienwohnungen errichten. Mit dem Triangel «Busdepot im Ländli Park – Umsteigepunkt – Wohnungen&Pflegezentrum» bietet sich eine Chance für die Bevölkerung von Oberägeri.

Dreieck mit drei Bildern zu Oberägeri

Eine Chance für Oberägeri

Mit dem Triangel «Neuer Busknoten», «Ländli Park» und «Wohnen und Pflegezentrum» findet in Oberägeri eine zukunfts- und bevölkerungsorientierte Entwicklung statt.

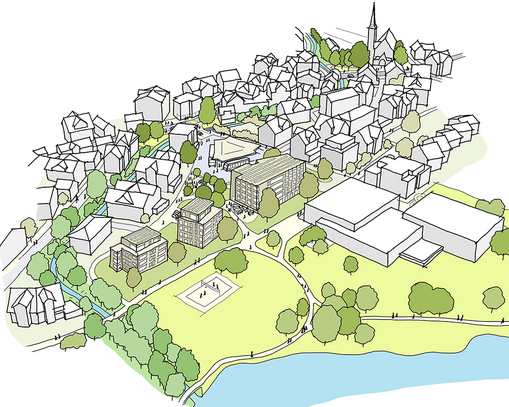

Illustration von Oberägeri Zentrum

Für die Bevölkerung

Die ZVB möchte ihr zentrales Grundstück im Sinne der Bevölkerung weiterentwickeln. Sie bietet der Gemeinde einen Arealteil für die Realisierung des Pflegezentrums an. Auf der übrigen Fläche möchte sie selbst Familienwohnungen errichten.

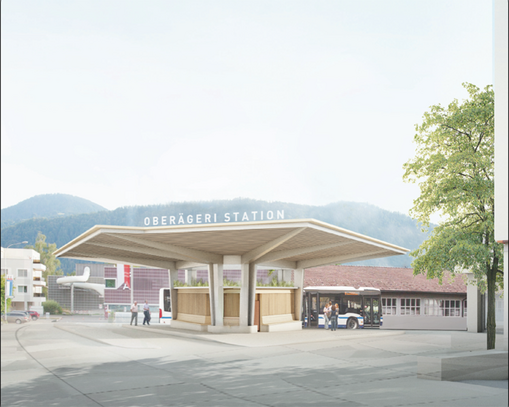

Visualisierung Busknoten Oberägeri

Für die Fahrgäste

Die Gemeinde plant einen neuen, barrierefreien Umsteigepunkt an der Poststrasse, für den die ZVB Land zur Verfügung stellt.

Visualisierung Busdepot im Ländli

Für die ZVB

Damit die ZVB ihren Auftrag erfüllen und das steigende Mobilitätsbedürfnis aufnehmen kann, braucht sie eine moderne und grössere Infrastruktur. Mit dem Bauprojekt «Ländli Park», welches eine Integration des Busdepots vorsieht, sind die betrieblichen Anforderungen der ZVB gelöst.

Neues Busdepot wird geplant

Die Stiftung Ländli plant gemeinsam mit der Zugerland Verkehrsbetriebe AG auf einem Teil ihres Areals in Oberägeri das Projekt Ländli Park.

In Oberägeri plant die Stiftung Ländli den Bau von 108 Wohnungen im preisgünstigen Segment. Das Projekt integriert auch das künftige Busdepot der ZVB, welches sich heute im Dorfzentrum bei der Haltestelle Oberägeri, Station befindet. Durch die Verlegung an den Ortsrand wird wichtiger Raum für eine Weiterentwicklung des Dorfkerns frei.

Der Architekturwettbewerb für das Bauprojekt Ländli Park wurde abgeschlossen und das Siegerprojekt am 5. April 2025 der Bevölkerung vorgestellt. Voraussichtlich Ende 2026 wird über den Bebauungsplan entschieden und anschliessend das Bauprojekt ausgearbeitet (Baubewilligung).

Weitere Informationen zum Projekt Ländli Park finden Sie unter:

Ländli Park – Stiftung Ländli

Richtprojekt

Bis Ende 2025 soll das Richtprojekt erarbeitet sein. Es legt die Erschliessung, Bebauung und Nutzung des Areals fest und konkretisiert die Ergebnisse des Studienauftrags Ländli Park. Aspekte wie Gebäudeanzahl, Abstände, Freiflächen, Erschliessung und Realisierbarkeit des Vorhabens werden aufgezeigt.

Bebauungsplan

Der Bebauungsplan legt fest, wie das Areal bebaut und genutzt werden darf. Er regelt unter anderem die Art und das Mass der baulichen Nutzung, die Bauweise, die Grundstücksflächen, die Verkehrsflächen und Grünflächen. Der Bebauungsplan wird voraussichtlich Mitte 2027 vorliegen.

Bauprojektplanung

Mit der Bauprojektplanung wird das Bauvorhaben weiter konkretisiert. Es umfasst konkrete Bauprojektpläne und Beschriebe, Klärung mit Behörden und Lieferanten, einen Kostenvoranschlag und die Überprüfung der konkreten Realisierbarkeit. Ziel ist es, bis Ende 2027 die Baueingabe einzureichen.

Baubewilligung

Das Bewilligungsverfahren ist ein offizieller Prozess, der erforderlich ist, um eine Baubewilligung zu erhalten. Es stellt sicher, dass das Bauprojekt mit den geltenden Gesetzen und Vorschriften übereinstimmt. Nach Abschluss dieses Prozesses liegt voraussichtlich Mitte 2028 die Baubewilligung vor.

Bauphase

Die Realisierung des Bauprojektes ist für die Jahre 2029 bis 2031 geplant. Sie umfasst alle Aktivitäten von der Vorbereitung der Baustelle bis zur Fertigstellung des Projekts und der Übergabe an den Bauherrn. Läuft alles nach Plan, sind Mitte 2031 alle Gebäude des Ländli Parks fertig gebaut und bezogen.
